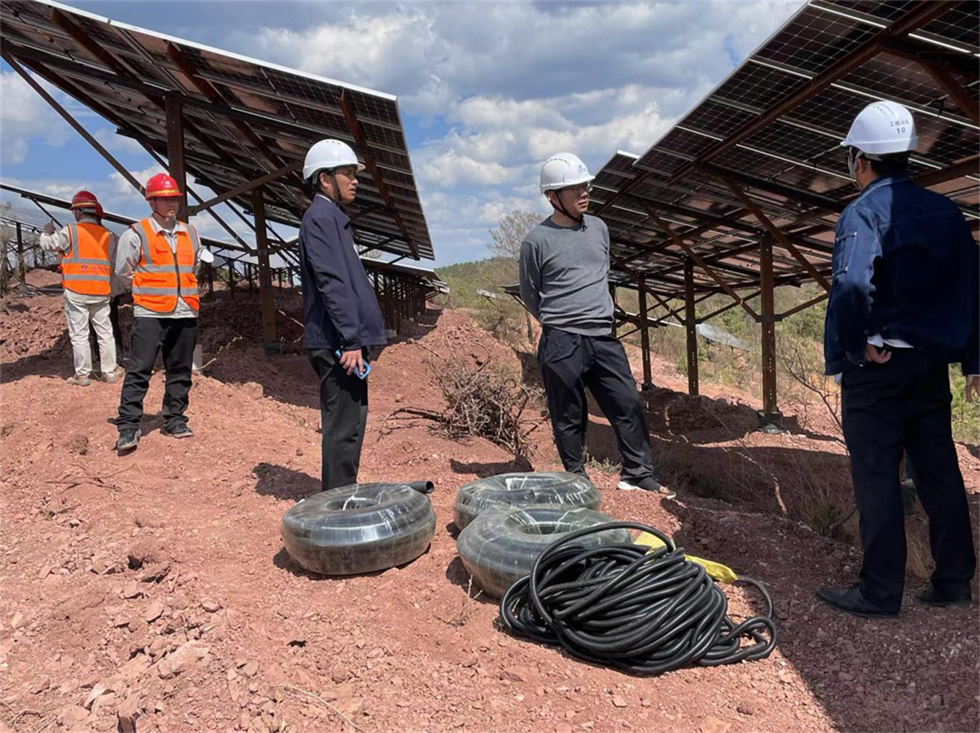

为切实发挥指挥部在重要工作重点产业重大项目打硬仗方面“特种兵”“突击队”“尖刀连”作用,积极响应“大抓发展、大抓产业、大抓项目”的号召,主动谋项目、积极争项目、合力推项目,4月10日下午,大抓产业大抓项目大抓招商总指挥部深入雨露乡罗文光伏电站施工现场督促项目进度。

指挥部人员现场查看,罗文光伏项目工程正积极抓紧施工,各项进展已达到预期,有序推进。指挥部就安全生产及森林防火方面对项目施工团队进行了提醒督促;罗文光伏项目装机容量5万千瓦,概算总投资2.73亿元,总用地面积1670亩。
目前,罗文光伏项目已完成支架基础打孔16768个,完成率100%,浇筑完成15992个,完成率95.4%,完成支架安装3288组,完成率78.7%,光伏板组件安装2776组,完成率66.2%,总体完成光伏组件安装35兆瓦。外送线路目前设计总55基,已开挖43基,浇筑30基。该项目按计划将于4月30日完成首批方阵并网,5月31日完成全容量并网。
